Еще один важный объект микрорайона Силикатная - новая котельная, которую возводят в рамках программы Московской области «Развитие инженерной инфраструктуры и энергоэффективности». И здесь работы продвигаются в соответствии с графиком. Об этом руководителю муниципалитета докладывает директор подрядной организации.

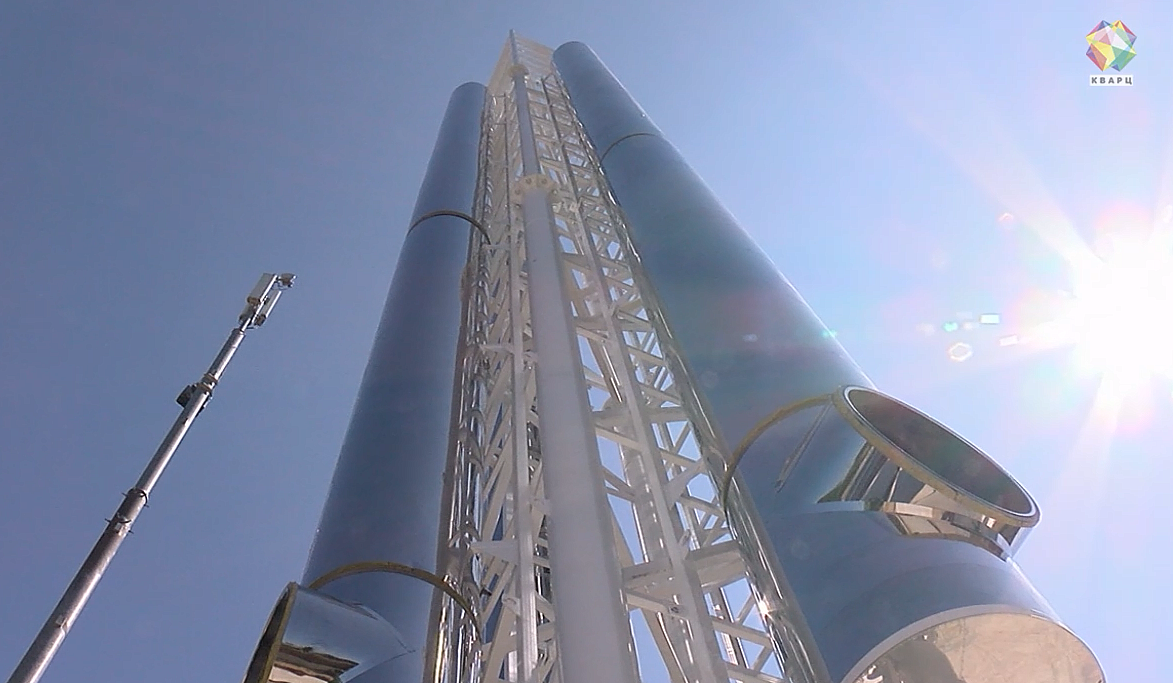

- В настоящее время выполнены фундаменты под дымовую трубу и под котельную. Соответственно, смонтирована сама труба, оста.тся только последние 4 элемента. По инженерным сетям работы пока еще продолжаются, но срок завершения где-то начало июля, - говорит Павел Гранько, генеральный директор ООО «СМУ-ЭС».
Поставка оборудования котельной запланирована на 25 июня. Тогда же приступят к его монтажу.
Уже в июле общая готовность составит 95%. Ввод объекта в эксплуатацию намечен на 1 сентября.
О необходимости котельной говорить не приходится, ведь вопросы некачественного отопления в домах микрорайона жители неоднократно поднимали на встречах с главой округа. С появлением нового объекта инфраструктуры ситуация изменится в лучшую сторону.
